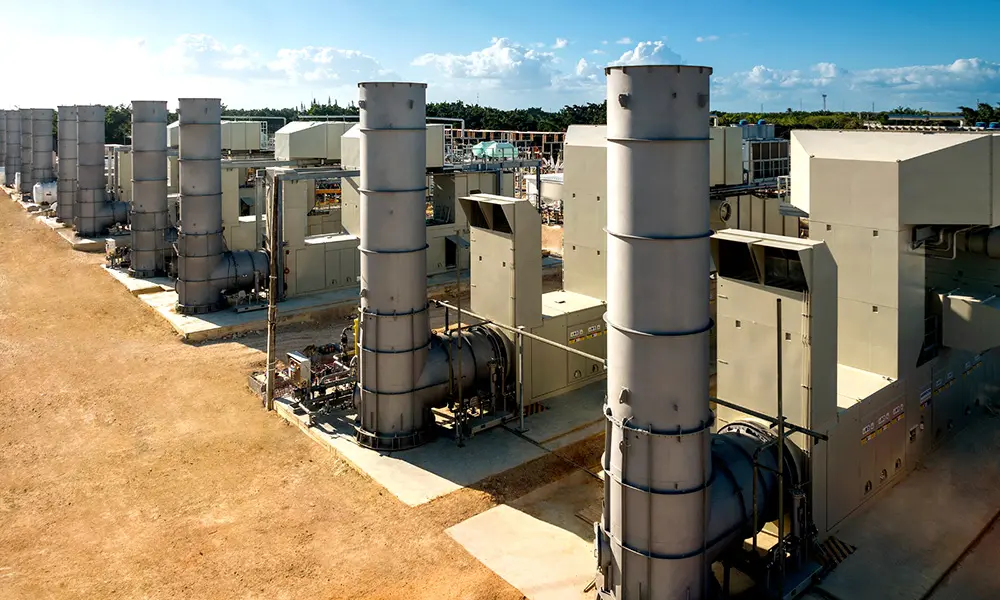

Santo Domingo. – La empresa SIBA Energy informó que avanza en la etapa final de construcción de su ciclo combinado, mediante un procedimiento técnico especializado conocido como soplado de vapor de agua, esencial para la limpieza final de las tuberías del sistema.
Este procedimiento, que se realiza una sola vez durante la vida útil de la planta, puede generar sonidos más elevados de lo habitual, aunque la empresa aclaró que no representa ningún riesgo para la comunidad ni para la operación segura de la central.
Incremento de eficiencia y capacidad
Los trabajos forman parte de la fase final de desarrollo de la termoeléctrica, que próximamente incrementará su capacidad de generación neta con la entrada en operación del ciclo combinado.
Esta expansión permitirá aprovechar el calor residual de las turbinas para producir energía adicional sin requerir combustible extra, lo que eleva la eficiencia de la planta y optimiza su desempeño ambiental.
Antecedentes del proyecto
La primera fase del proyecto inició operaciones en febrero de 2023, con una capacidad de 190 MW en ciclo abierto, tras una construcción récord de solo 10 meses. La planta está equipada con 12 turbinas a gas natural, con capacidad de operar de manera alterna con diésel e hidrógeno, lo que refuerza su versatilidad tecnológica.
Compromiso con la sostenibilidad
SIBA Energy destacó que su rápida capacidad de arranque y flexibilidad para operar en bloques le permiten responder eficazmente a la creciente demanda de electricidad en el país. Además, complementa con potencia firme la generación renovable y garantiza energía de respaldo durante mantenimientos programados o contingencias en otras centrales.
Con este nuevo hito, la empresa reafirma su compromiso de aportar energía confiable, eficiente y sostenible al desarrollo de la República Dominicana.
